Hướng dẫn thi công gạch ốp lát khổ lớn đúng kỹ thuật và lưu ý
Gạch khổ lớn tạo cảm giác liền mạch, rộng rãi và sang trọng cho không gian. Tuy nhiên, kích thước và trọng lượng lớn cũng khiến quá trình thi công đòi hỏi độ chính xác cao hơn so với gạch thông thường. Sai sót ở khâu xử lý nền, trải keo hoặc cân chỉnh có thể dẫn đến chênh mép, bộp, bong tróc hay nứt vỡ sau thời gian sử dụng. Trong bài viết này, VTHM Group sẽ hướng dẫn thi công gạch ốp lát khổ lớn theo từng bước, từ chuẩn bị dụng cụ đến hoàn thiện bề mặt, giúp hạn chế sai sót và nâng cao độ bền cho công trình.
Chuẩn bị dụng cụ thi công trước khi tiến hành ốp lát gạch khổ lớn
Chuẩn bị đầy đủ dụng cụ giúp quá trình nâng, đặt và căn chỉnh gạch khổ lớn thuận tiện, chính xác hơn. Trước khi thi công, cần kiểm tra các thiết bị phục vụ việc trộn keo, đo đạc, kiểm tra bề mặt và lắp đặt gạch.
-
Máy khuấy trộn keo cầm tay: Giúp trộn đều keo và nước theo tỷ lệ quy định.
-
Bay răng cưa C20: Dùng để dàn keo và tạo các rãnh keo đồng đều.
-
Bàn kéo keo diện tích lớn: Hỗ trợ trải keo nhanh và đều trên khu vực thi công rộng.
-
Thùng trộn, cân và ca đong chia độ: Giúp định lượng chính xác lượng keo và nước.
-
Máy laser cân bằng: Xác định đường chuẩn và cao độ trong quá trình thi công.
-
Thước nhôm 1,2–2 m và thước thủy: Kiểm tra độ phẳng, độ thẳng và cao độ của bề mặt.
-
Thước cuộn: Đo kích thước và xác định vị trí lắp đặt.
-
Kích kê chân gạch: Hỗ trợ kê và căn chỉnh gạch.
-
Hít chân không cầm tay: Giúp nâng, di chuyển và đặt gạch khổ lớn an toàn hơn.
-
Búa cao su: Dùng để gõ đều, giúp gạch tiếp xúc tốt hơn với lớp keo.
-
Ke ron và nêm cân bằng: Duy trì khoảng cách giữa các viên, đồng thời hạn chế chênh mép.
-
Dao rọc giấy: Phục vụ một số thao tác xử lý vật liệu phụ.
-
Khăn lau hoặc miếng xốp ẩm: Làm sạch nền, mặt sau gạch và keo thừa.
Chuẩn bị đầy đủ ngay từ đầu giúp hạn chế gián đoạn trong quá trình thi công và thuận tiện hơn khi xử lý những tấm gạch có kích thước lớn.

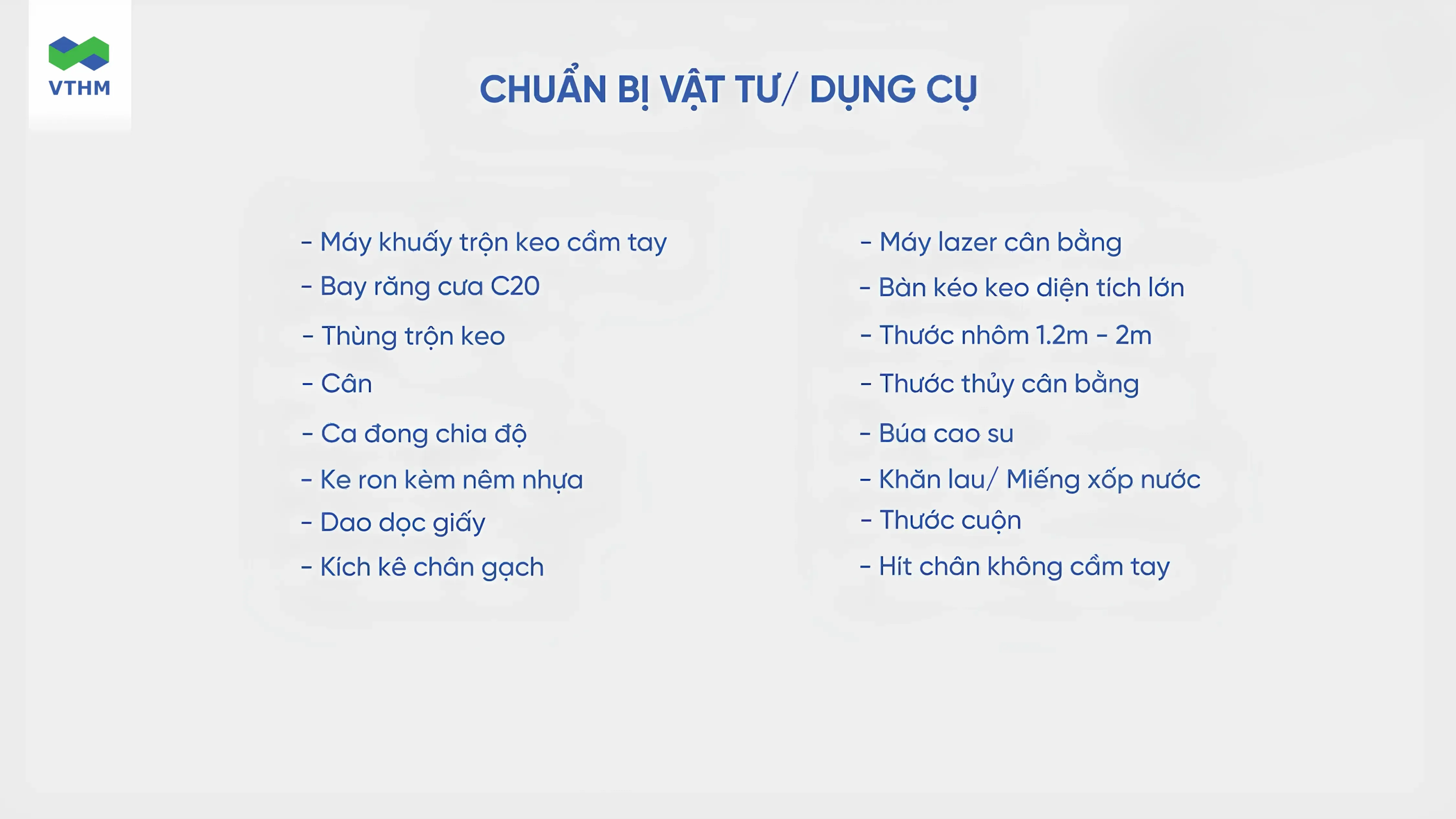

Chuẩn bị vật tư/dụng cụ trước khi ốp lát gạch khổ lớn
Hướng dẫn thi công gạch ốp lát khổ lớn
Quy trình thi công gạch khổ lớn gồm các công đoạn chính như xử lý bề mặt, làm sạch gạch, trộn và trải keo, đặt gạch, cân chỉnh và vệ sinh sau hoàn thiện. Các bước cần được thực hiện đúng trình tự để hạn chế chênh lệch giữa các viên và bảo đảm khả năng bám dính.
Bước 1: Vệ sinh và kiểm tra bề mặt nền
Trước khi trải keo, cần kiểm tra độ phẳng và xử lý bề mặt thi công. Độ chênh trên bề mặt cần được kiểm soát không quá 3 mm.
Các thao tác cần thực hiện gồm:
-
Kiểm tra độ phẳng của nền hoặc tường.
-
Xử lý những vị trí chưa đạt yêu cầu.
-
Loại bỏ bụi bẩn và tạp chất.
-
Vệ sinh và tạo độ ẩm phù hợp trước khi thi công.
Bề mặt sạch, ổn định và đủ phẳng giúp keo được trải đều, đồng thời hạn chế khoảng trống phía sau gạch sau khi hoàn thiện.

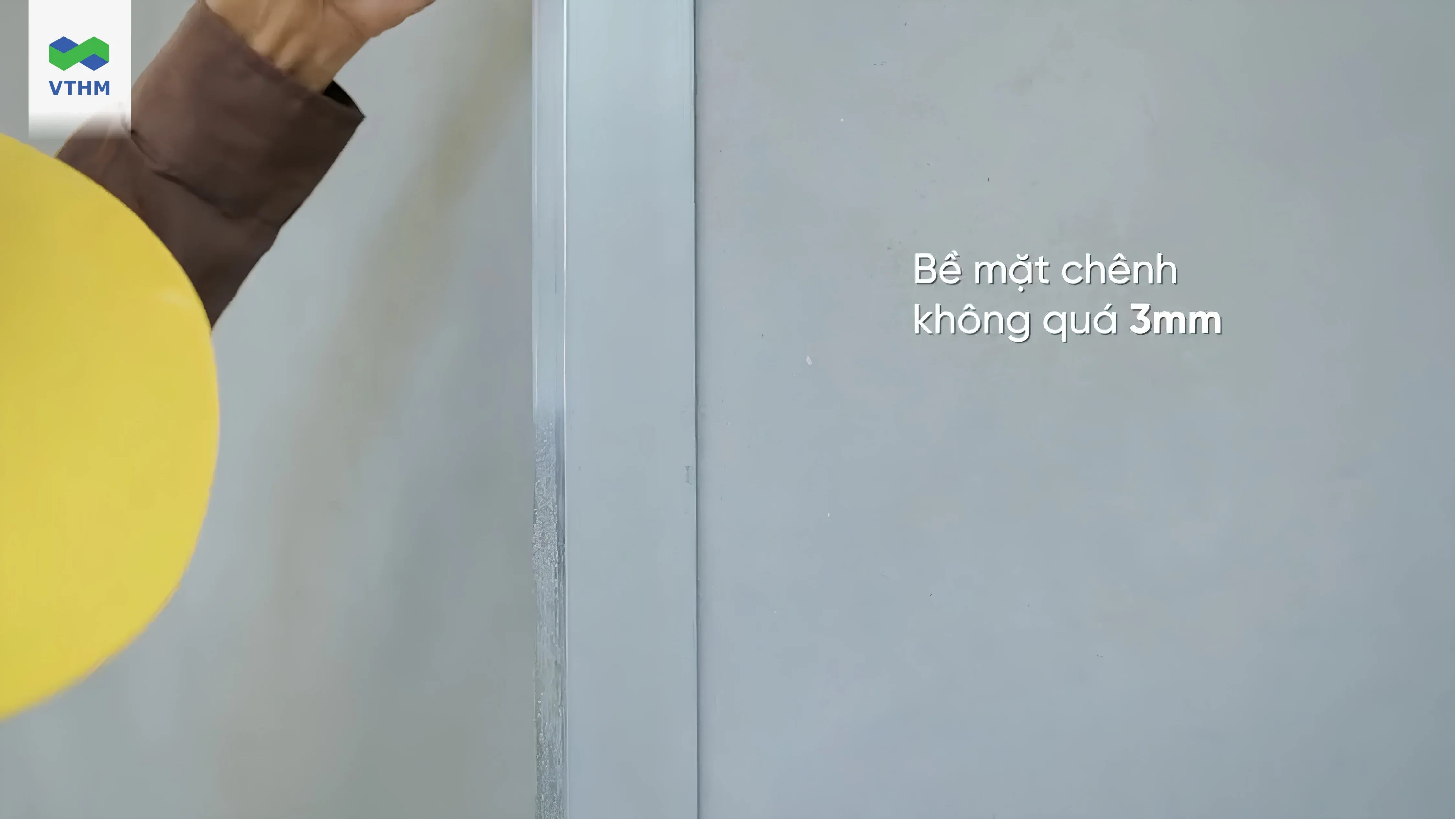

Độ chênh trên bề mặt không quá 3 mm
Bước 2: Làm sạch mặt sau viên gạch
Mặt sau gạch cũng cần được làm sạch trước khi trải keo. Có thể dùng khăn sạch hoặc miếng xốp ẩm để loại bỏ bụi và tạp chất còn bám trên bề mặt.
Với gạch khổ lớn, nên vệ sinh toàn bộ mặt sau trước khi chuyển sang bước tiếp theo. Việc loại bỏ lớp bụi giúp keo tiếp xúc trực tiếp với bề mặt gạch và hạn chế ảnh hưởng đến khả năng bám dính.

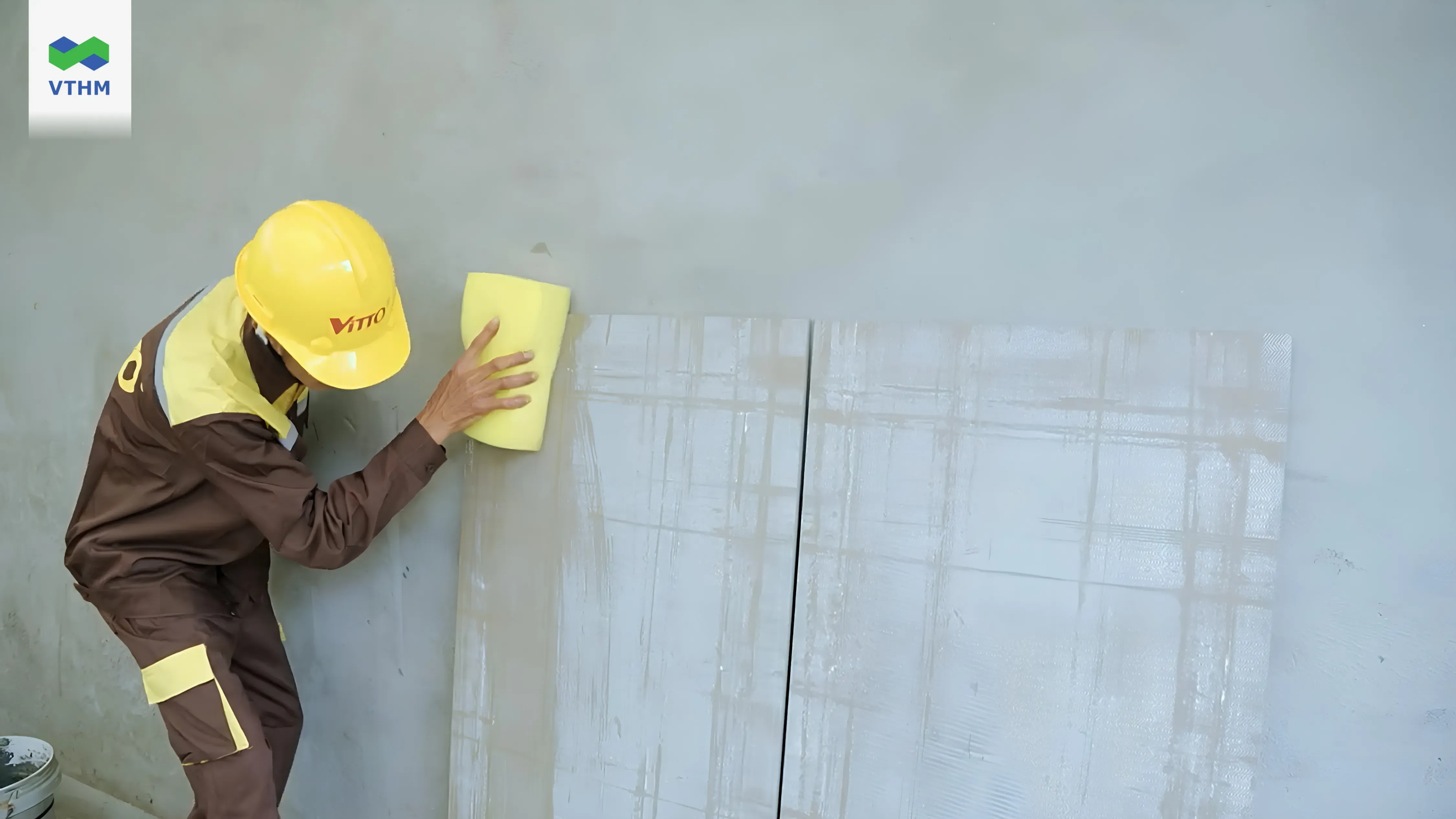

Dùng miếng xốp ẩm làm sạch phía sau viên gạch
Bước 3: Trộn keo dán gạch đúng tỷ lệ
Keo dán gạch cần được định lượng và pha theo đúng hướng dẫn của nhà sản xuất.
Ví dụ, với loại keo Weber được minh họa trong quy trình, tỷ lệ sử dụng là:
-
20 kg keo dán gạch
-
5 lít nước
Đây chỉ là tỷ lệ áp dụng cho sản phẩm được minh họa, không phải công thức chung cho mọi loại keo. Khi thi công, cần kiểm tra thông tin trên bao bì và tuân thủ đúng tỷ lệ do nhà sản xuất quy định.
Sau khi định lượng, sử dụng máy khuấy cầm tay để trộn đến khi hỗn hợp đồng nhất trước khi đưa vào sử dụng.

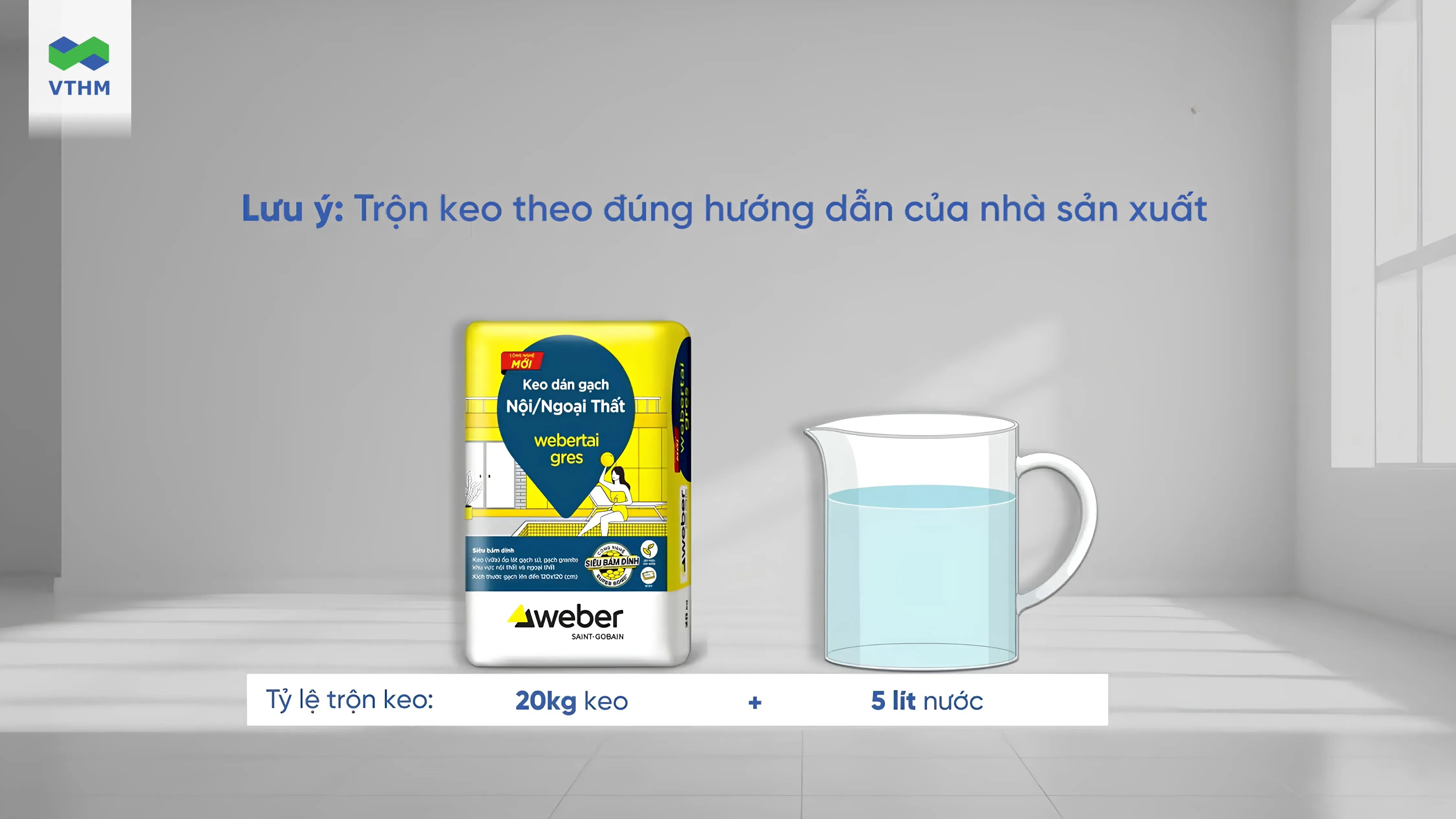

Pha trộn keo dán gạch theo đúng hướng dẫn của nhà sản xuất
Bước 4: Trát keo lên bề mặt và mặt sau viên gạch
Sau khi chuẩn bị keo, tiến hành trải keo lên khu vực cần ốp lát.
-
Dùng bay răng cưa để dàn keo trên bề mặt.
-
Giữ bay nghiêng khoảng 60 độ khi kéo để tạo các rãnh keo đều nhau.
-
Phủ thêm một lớp keo mỏng trên toàn bộ mặt sau của viên gạch.
Trải keo trên cả hai bề mặt giúp tăng diện tích tiếp xúc giữa gạch và lớp nền, đặc biệt cần thiết khi thi công gạch khổ lớn từ 600 × 1,200 mm trở lên.

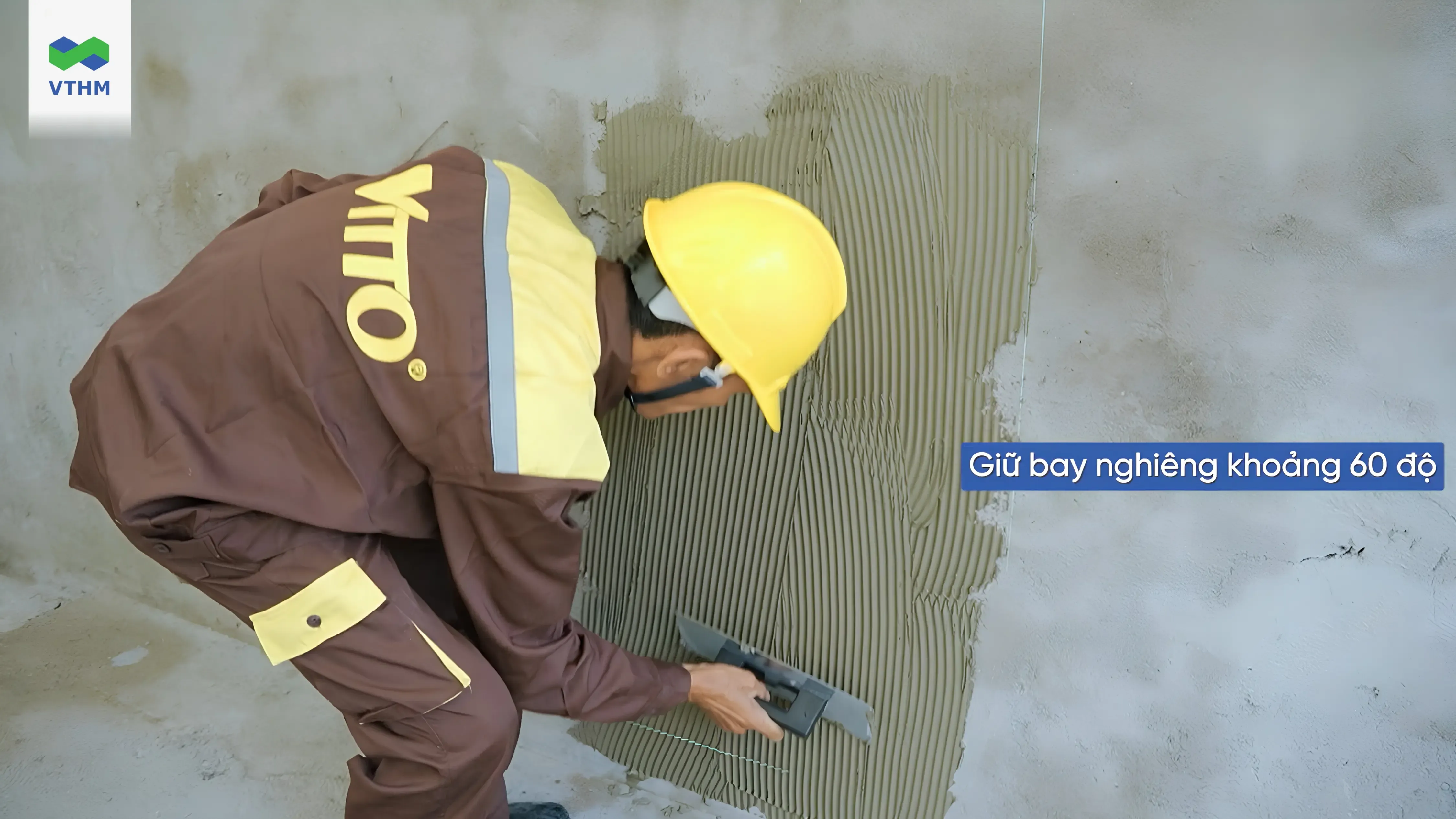

Dùng bay răng cưa để dàn keo và tạo các rãnh keo đồng đều trên bề mặt.
Bước 5: Ốp/lát gạch
Sau khi trải keo, tiến hành đưa gạch vào vị trí đã xác định. Với những viên có kích thước lớn, nên sử dụng dụng cụ chuyên dụng để việc nâng và đặt gạch thuận tiện hơn.
-
Kích kê chân gạch giúp kê và xác định vị trí lắp đặt.
-
Hít chân không cầm tay hỗ trợ nâng, di chuyển và đưa gạch vào đúng vị trí.
Khi đặt gạch xuống, cần căn chỉnh theo đường chuẩn và bảo đảm mặt sau tiếp xúc đều với lớp keo.
Tiếp theo, dùng búa cao su gõ nhẹ và đều trên bề mặt để tăng khả năng tiếp xúc giữa gạch và keo. Sau đó:
-
Đặt ke ron giữa các viên.
-
Lắp nêm cân bằng.
-
Dùng kìm siết để điều chỉnh độ cao giữa các viên.
-
Kiểm tra lại đường ron, vị trí và độ phẳng của toàn bộ bề mặt.
Thực hiện đúng các thao tác trên giúp hạn chế tình trạng chênh mép và duy trì đường ron đồng đều sau khi hoàn thiện.

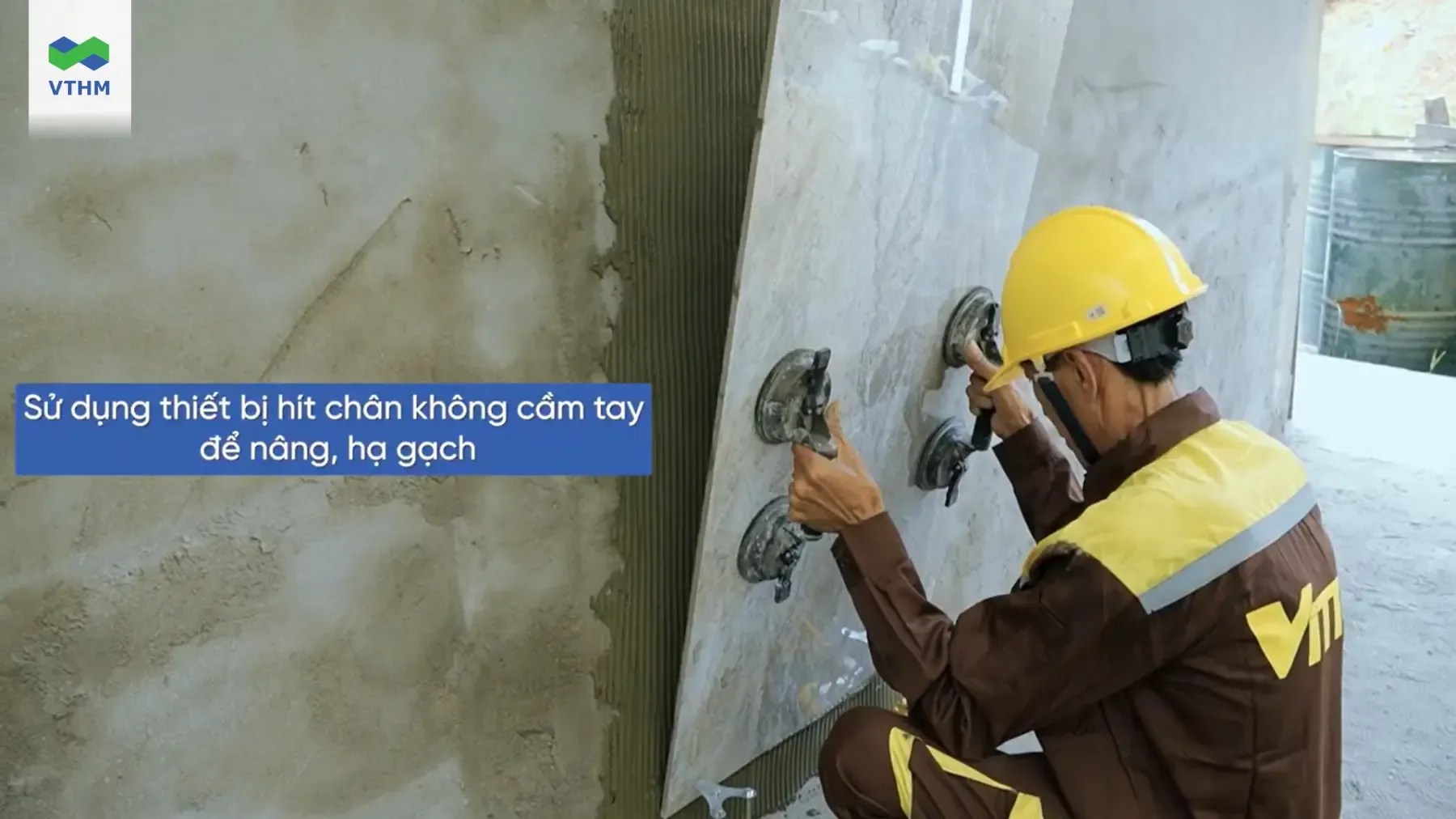

Sử dụng thiết bị hít chân không để di chuyển gạch
Bước 5: Vệ sinh bề mặt sau khi ốp/lát
Sau khi đặt và cân chỉnh gạch, cần làm sạch phần keo còn bám trên bề mặt và đường ron. Có thể dùng khăn hoặc miếng xốp ẩm để lau nhẹ ngay sau khi thi công.
Keo thừa nên được xử lý trước khi khô cứng để tránh gây khó khăn cho việc vệ sinh và các công đoạn hoàn thiện tiếp theo.

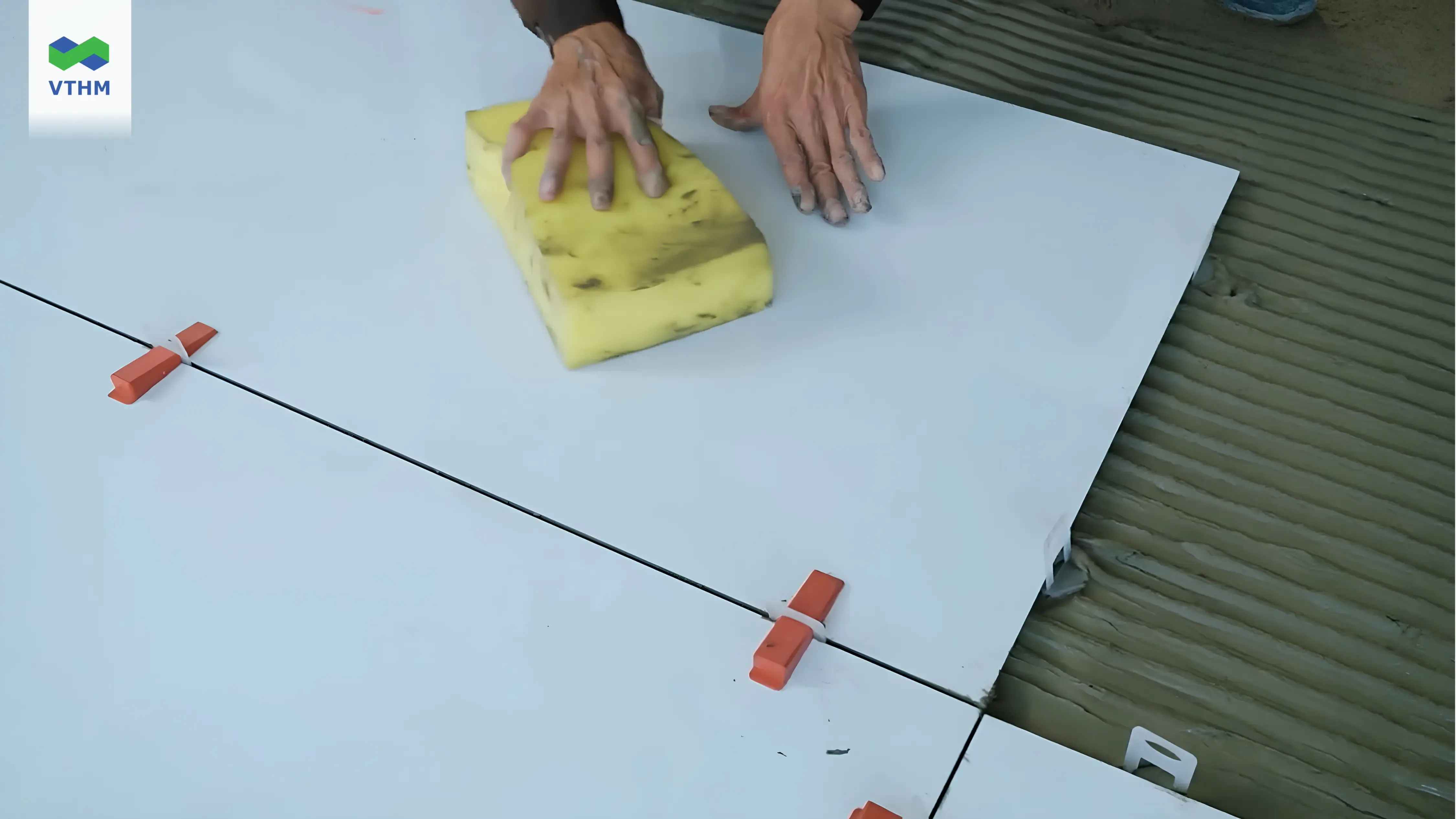

Dùng miếng xốp ẩm lau sạch bề mặt gạch sau khi ốp lát
Một số lưu ý khi thi công gạch ốp lát khổ lớn
Gạch khổ lớn có kích thước và trọng lượng lớn nên bạn cần chú ý trong quá trình kiểm tra, vận chuyển, bảo quản và sử dụng. Những lưu ý dưới đây giúp hạn chế tình trạng nứt vỡ, trầy xước hoặc bong tróc sau khi hoàn thiện:
-
Không trộn keo dán gạch với xi măng: Việc bổ sung xi măng vào keo có thể làm thay đổi thành phần và ảnh hưởng đến chất lượng của sản phẩm. Keo cần được pha đúng theo hướng dẫn của nhà sản xuất.
-
Không trét keo hoặc vữa thành từng mảng phía sau viên gạch: Cách thi công này có thể tạo ra các khoảng trống giữa gạch và bề mặt nền, làm tăng nguy cơ xuất hiện tình trạng gạch bong hoặc bộp sau một thời gian sử dụng.
-
Sử dụng keo trong thời gian quy định: Hỗn hợp keo sau khi trộn cần được sử dụng trong khoảng thời gian mà nhà sản xuất khuyến nghị. Không nên tiếp tục sử dụng khi keo đã vượt quá thời gian cho phép.
-
Không thi công trên bề mặt quá nóng: Cần tránh trát keo và dán gạch khi nền có nhiệt độ quá cao hoặc đang chịu ánh nắng trực tiếp vì điều kiện này có thể ảnh hưởng đến quá trình trát keo.
Sau khi nắm được các bước và lưu ý quan trọng, bạn có thể xem video “HƯỚNG DẪN THI CÔNG GẠCH ỐP LÁT 600X1200 mm” dưới đây để theo dõi trực quan toàn bộ quá trình thi công. Video minh họa từ khâu kiểm tra bề mặt, pha và trải keo đến đặt, cân chỉnh và vệ sinh gạch sau khi hoàn thiện.

Một số lưu ý khi thi công gạch ốp lát khổ lớn
Chọn gạch ốp lát khổ lớn chất lượng tại VTHM
Bên cạnh thi công đúng kỹ thuật, chất lượng gạch cũng quyết định độ bền và vẻ đẹp của công trình. Tập đoàn VTHM là đơn vị sản xuất và cung cấp gạch ốp lát tại Việt Nam, sở hữu nhiều thương hiệu như Vitto và Perfetto. Các dòng gạch khổ lớn được phát triển với đa dạng kích thước, hoa văn và bề mặt, phù hợp cho nhà ở, khách sạn, văn phòng và công trình thương mại.
-
Kích thước đa dạng: VTHM cung cấp nhiều lựa chọn như 600 × 1.200 mm, 750 × 1.500 mm,... giúp bạn dễ chọn kích thước theo diện tích, tỷ lệ bề mặt và cách bố trí của từng không gian.
-
Mẫu mã phong phú: Sản phẩm có nhiều thiết kế mô phỏng đá tự nhiên, màu sắc và kiểu bề mặt khác nhau, đáp ứng đa dạng phong cách nội thất.
-
Chất lượng được kiểm soát: Gạch được sản xuất theo quy trình kiểm soát chất lượng, đáp ứng các tiêu chuẩn kỹ thuật dành cho vật liệu xây dựng.
-
Năng lực sản xuất quy mô lớn: VTHM sở hữu hệ thống 4 nhà máy, giúp chủ động sản xuất và đáp ứng nhu cầu sử dụng tại nhà ở, khách sạn, văn phòng và khu thương mại.
-
Hệ thống phân phối rộng khắp: Mạng lưới hơn 100 nhà phân phối cùng hàng nghìn đại lý trên toàn quốc giúp khách hàng thuận tiện tìm hiểu và lựa chọn sản phẩm.
Qua bài viết hướng dẫn thi công gạch ốp lát khổ lớn, bạn đã nắm được các bước quan trọng từ chuẩn bị bề mặt, trét keo, đặt và cân chỉnh gạch đến vệ sinh. Thực hiện cẩn thận từng bước sẽ giúp hạn chế rỗng bọng, chênh mép, bong tróc và nứt vỡ sau khi hoàn thiện. Bên cạnh đó, lựa chọn sản phẩm có kích thước, bề mặt và chất lượng phù hợp cũng góp phần nâng cao độ bền, tính thẩm mỹ cho không gian. Bạn có thể tham khảo các dòng gạch khổ lớn của Tập đoàn VTHM để tìm mẫu gạch phù hợp với nhu cầu sử dụng và phong cách công trình.
